高知市 T様 浄化槽工事

前回(伐根・ブロック塀撤去)からの次の工事として浄化槽の設置工事を行いますが、浄化槽の工事に関しては県知事の登録が必要ですので高知県の登録業者の方に工事をお願いしました。

浄化槽工事前

伐根・ブロック塀撤去完了

前回の続きより

設備屋さんが工事できるように木の根を除去したところから開始になります。

浄化槽工事開始

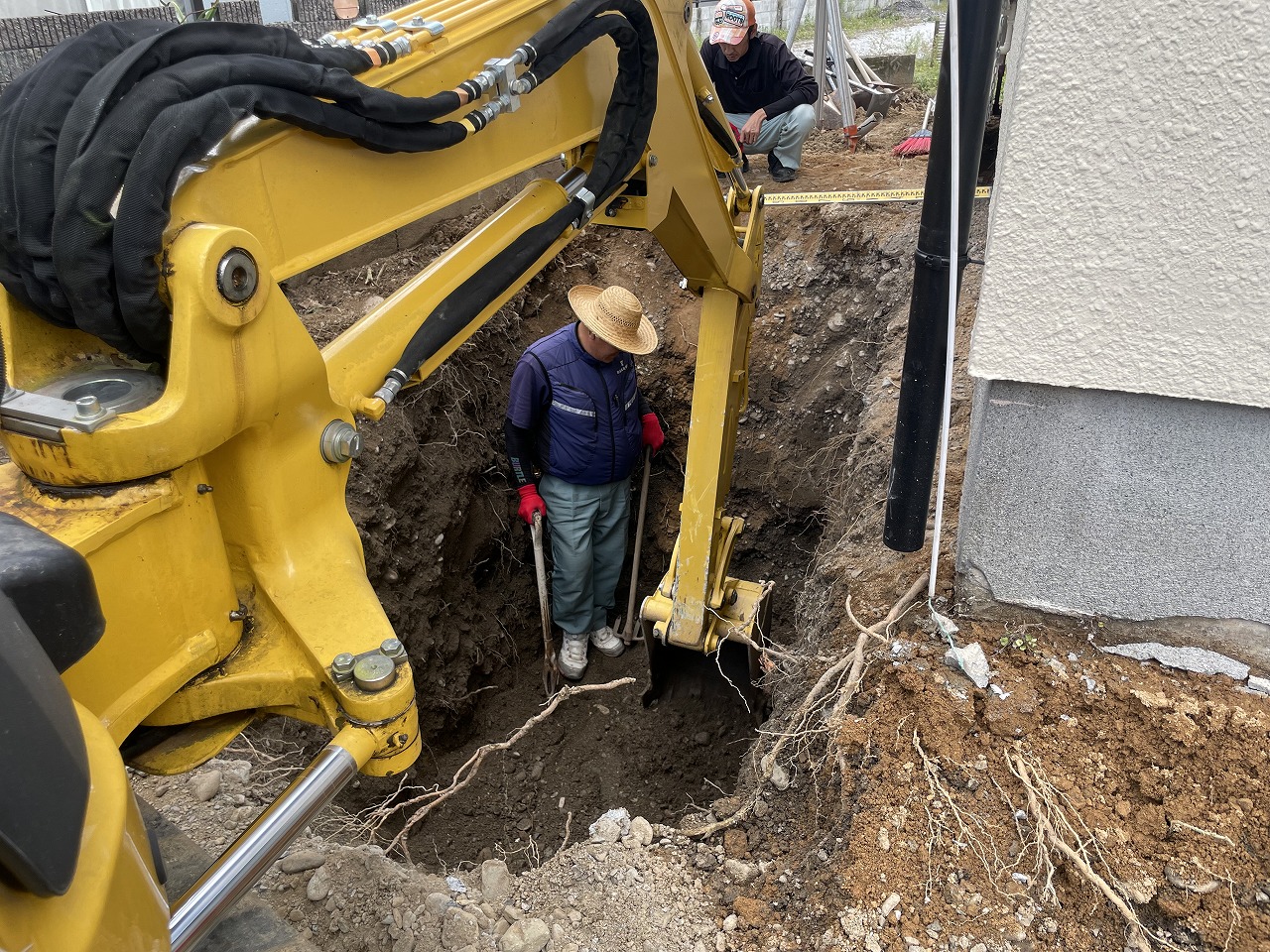

位置出し・掘削

建物西面側に浄化槽本体を設置するために位置出しをします。

写真にはありませんが樹木を長期間植えていたこともあり、一番傷んでいました。

掘削状況

深さを確認しながら掘削していきます。

状況の本体高さが約2m程度ありますので掘り進めていきます。

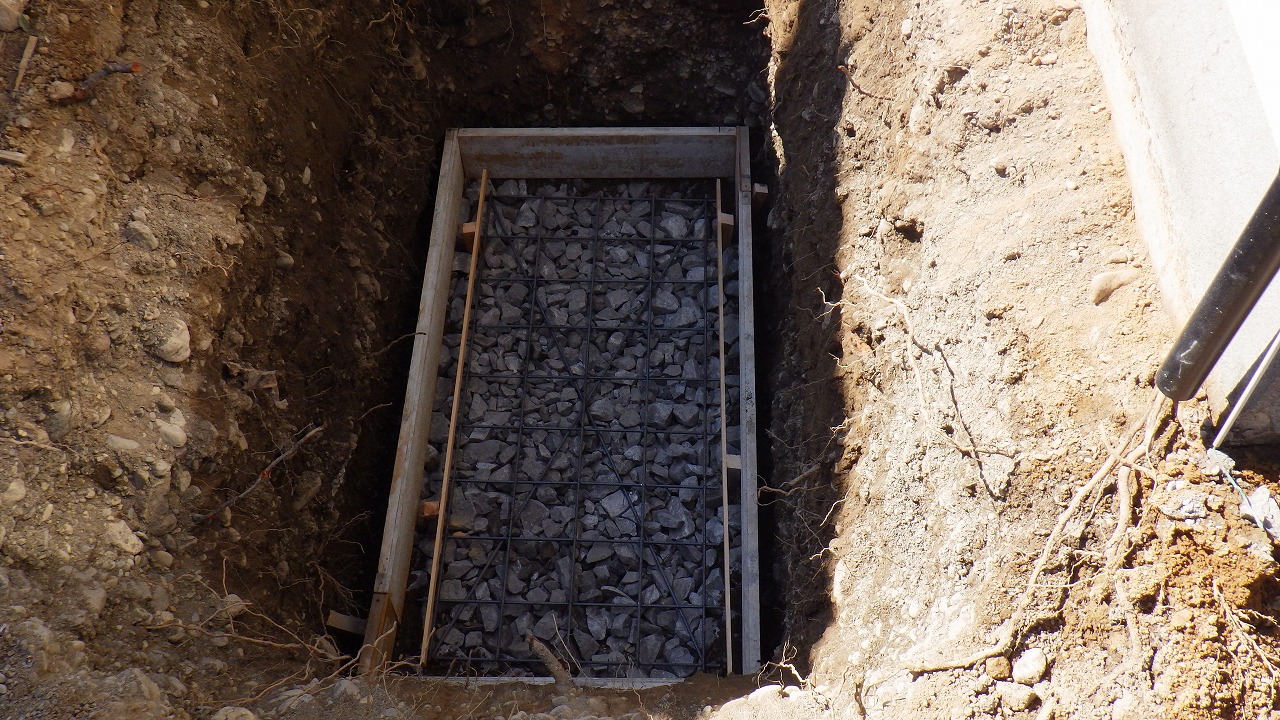

砕石転圧

転圧後ベースコンクリート用の型枠を入れておきます。

べースコンクリート打設完了

ベースコンクリートが打設できましたので浄化槽本体を吊りこんでいきます。

浄化槽据付

浄化槽が据付できました。

埋戻し砂の水締め

浄化槽の埋戻しには砂を使用して水締めを行います。

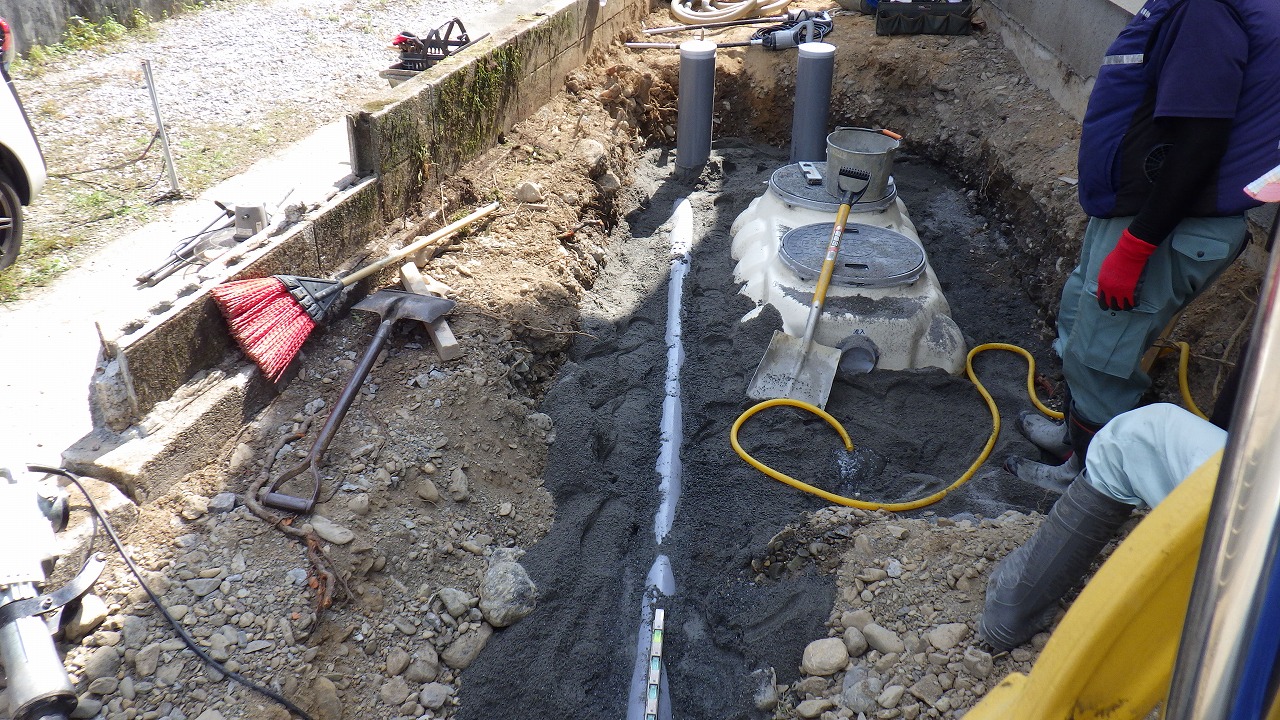

配管作業

宅内の下水を全て浄化槽につなぐため配管をしていきます。

排水勾配の確認

きちんと流れるか排水管の勾配を確認しながら埋戻していきます。

排水管の埋戻しも砂で埋戻ししています。

水締め作業

埋戻しが砂の部分は水締めで締めていきます。

埋戻し状況

インバート升の立ち上がりを残して埋戻します。

土間コンクリートを打つ前にカットして高さを調整します。

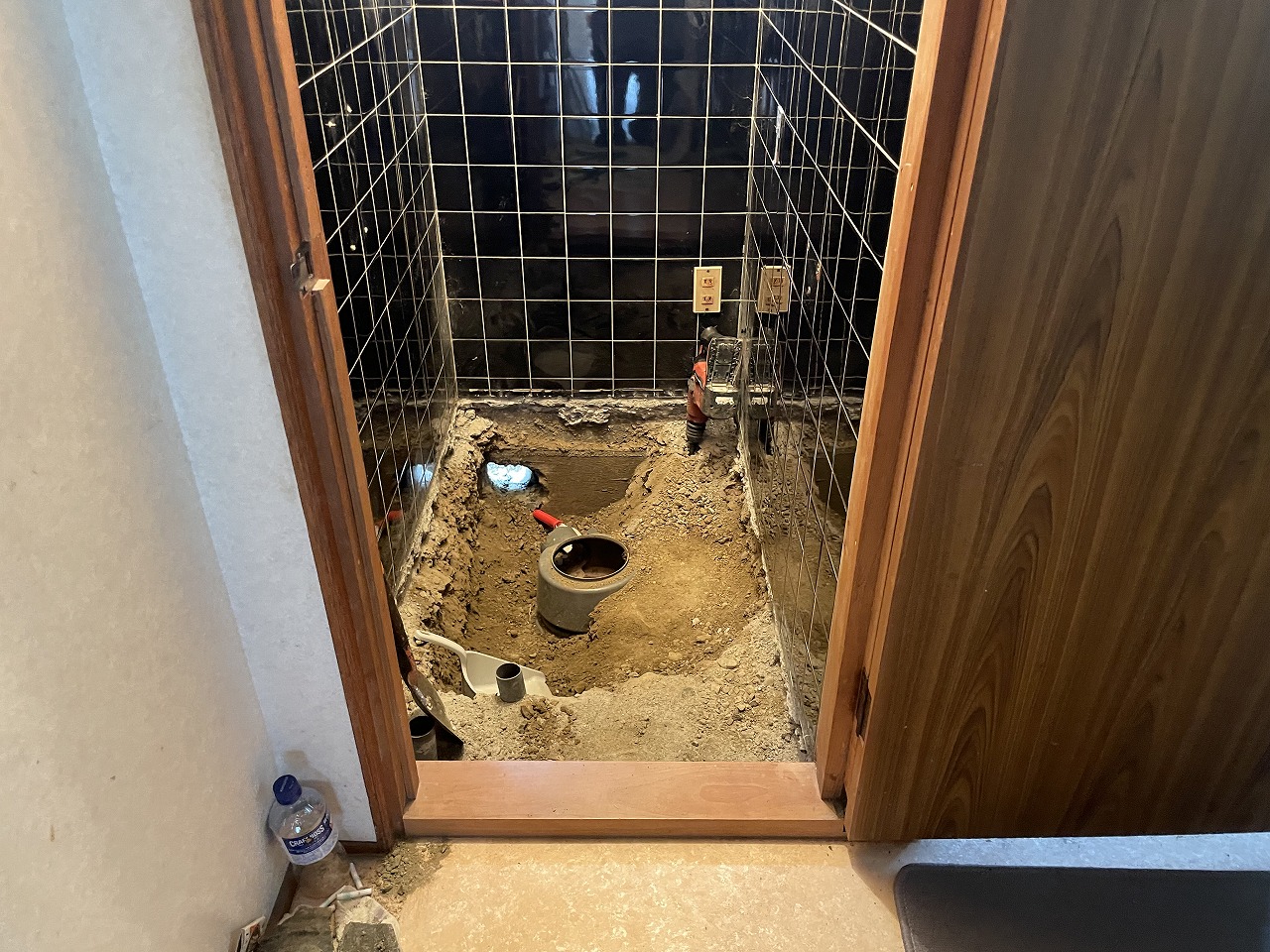

既存トイレの撤去

外部の排水管の工事が終わりましたのでトイレの排水管を建屋外に取り出す必要があるためトイレを撤去し、便槽につながっている排水管を撤去していきます。

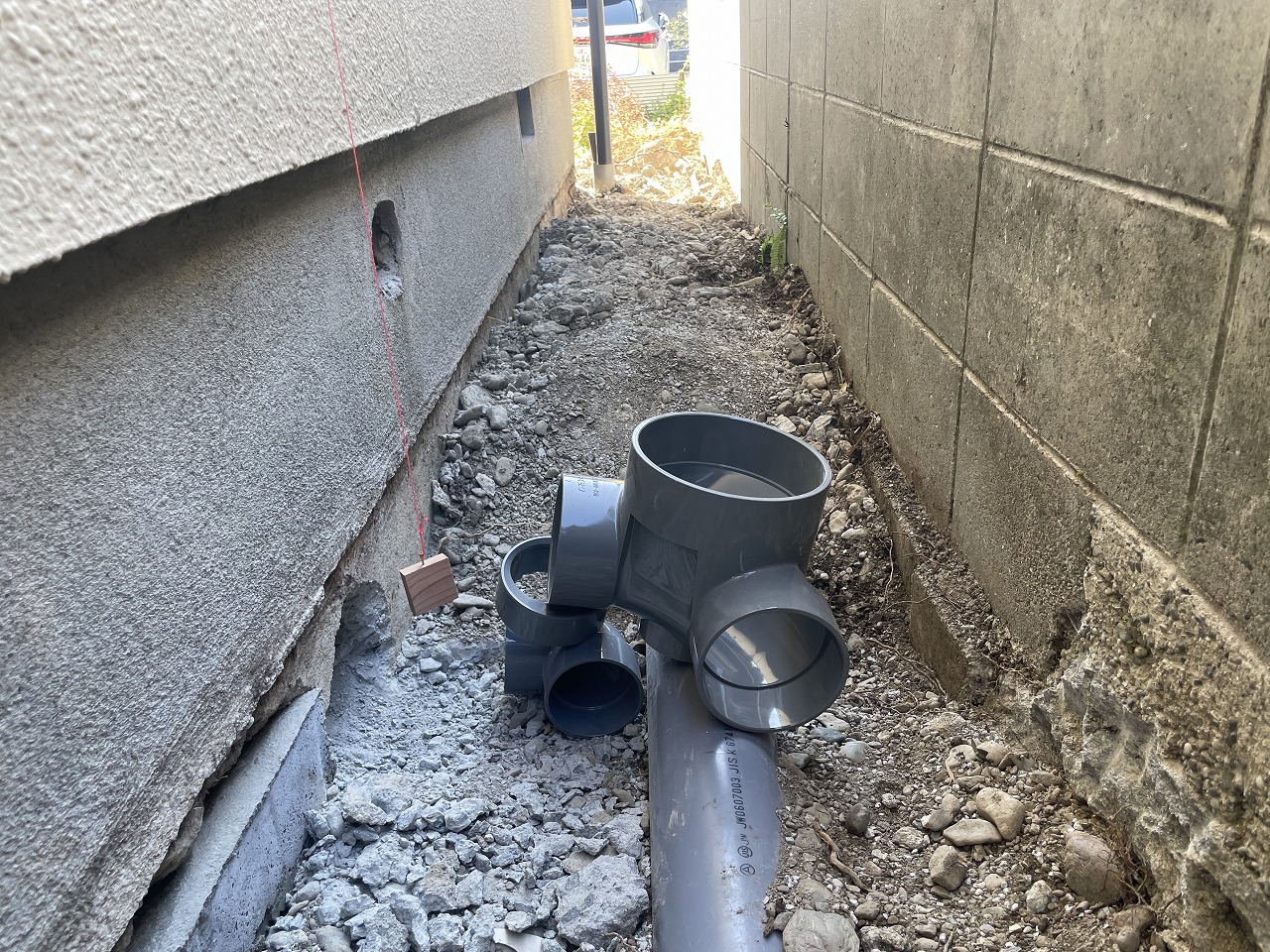

通りの確認と穴あけ

トイレの排水管を引き出すために基礎の下部分に穴をあけて塩ビの排水管を通していきます。

インバート升の勾配確認

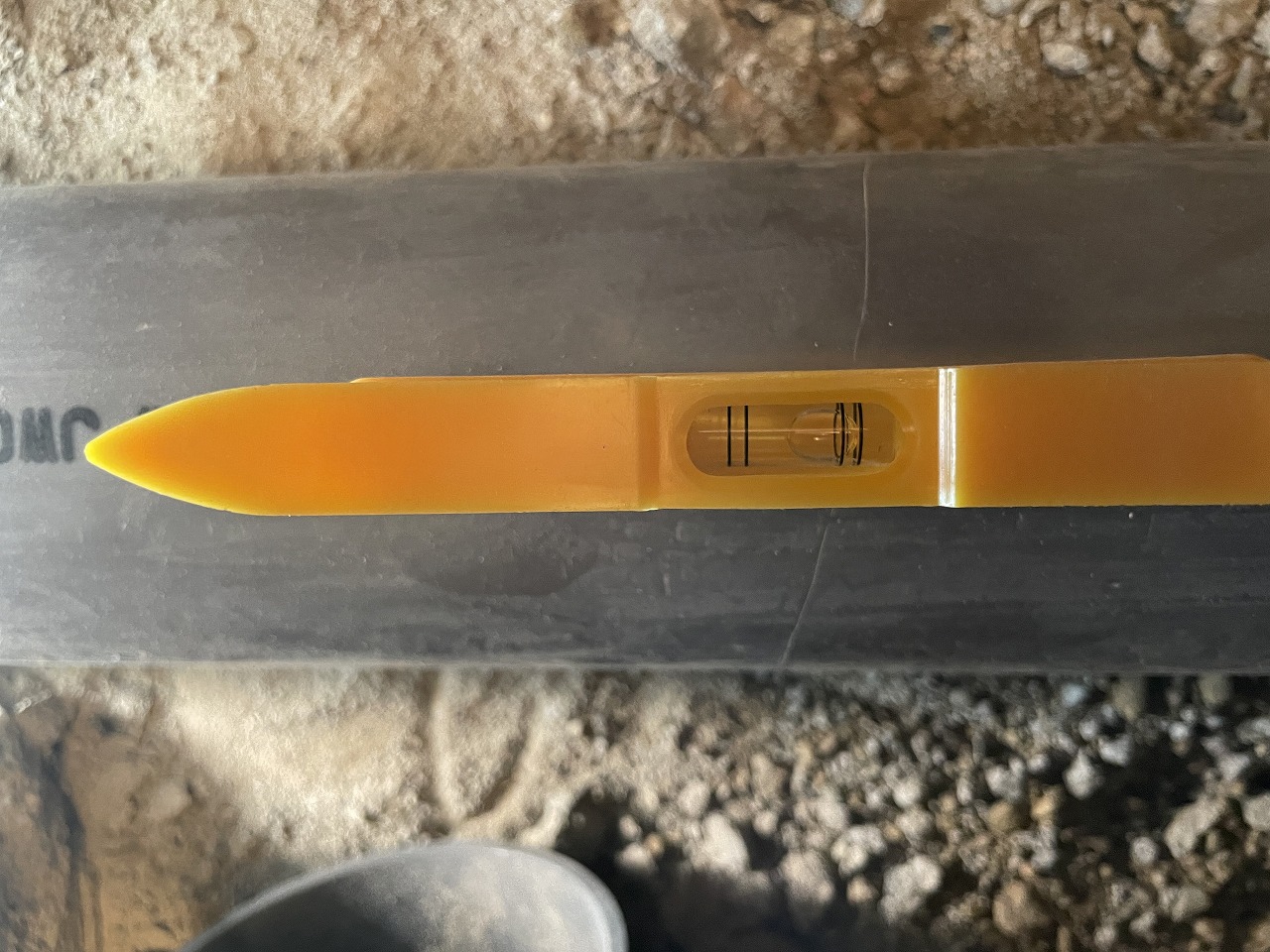

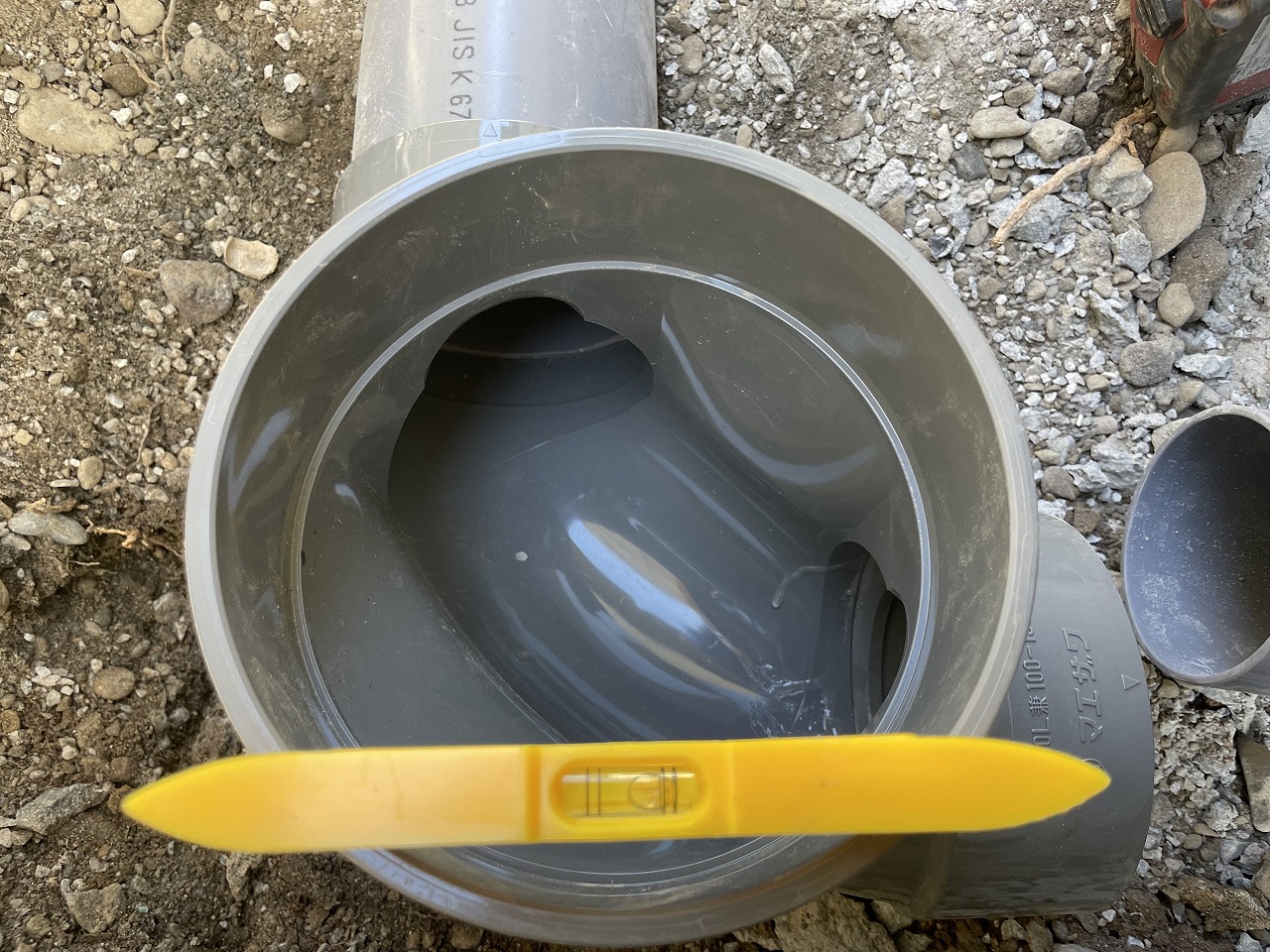

インバート升の勾配1/100を確認して接続します。

建屋内排水管の勾配確認

建屋内の排水管の勾配も同じく1/100を確認して接続します。

基礎部分の穴埋め

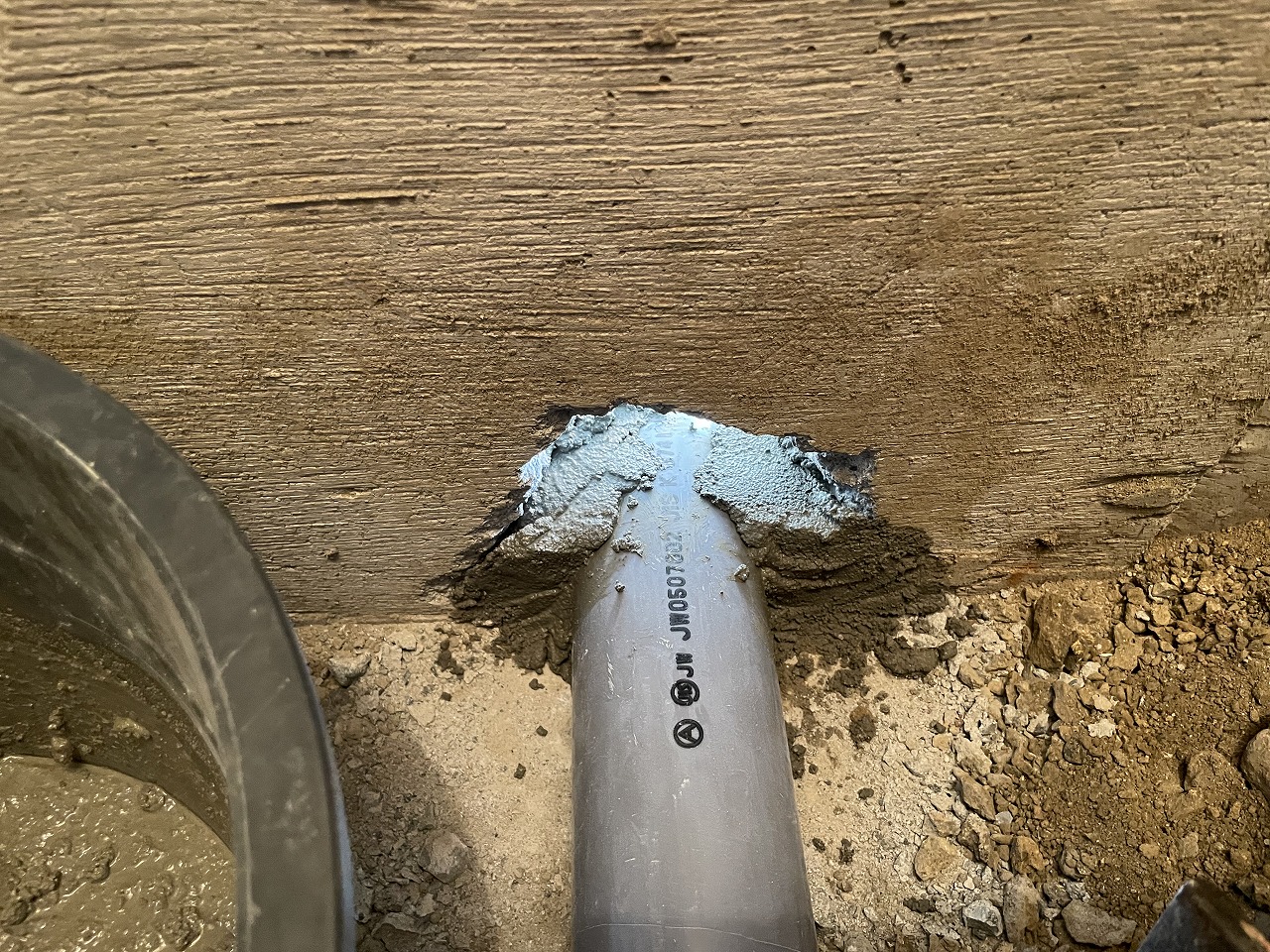

基礎に空けた穴と排水管との隙間をモルタルで埋めていきます。

この後はトイレを床から作っていきますので今回は宅内から宅外までの接続で終了です。

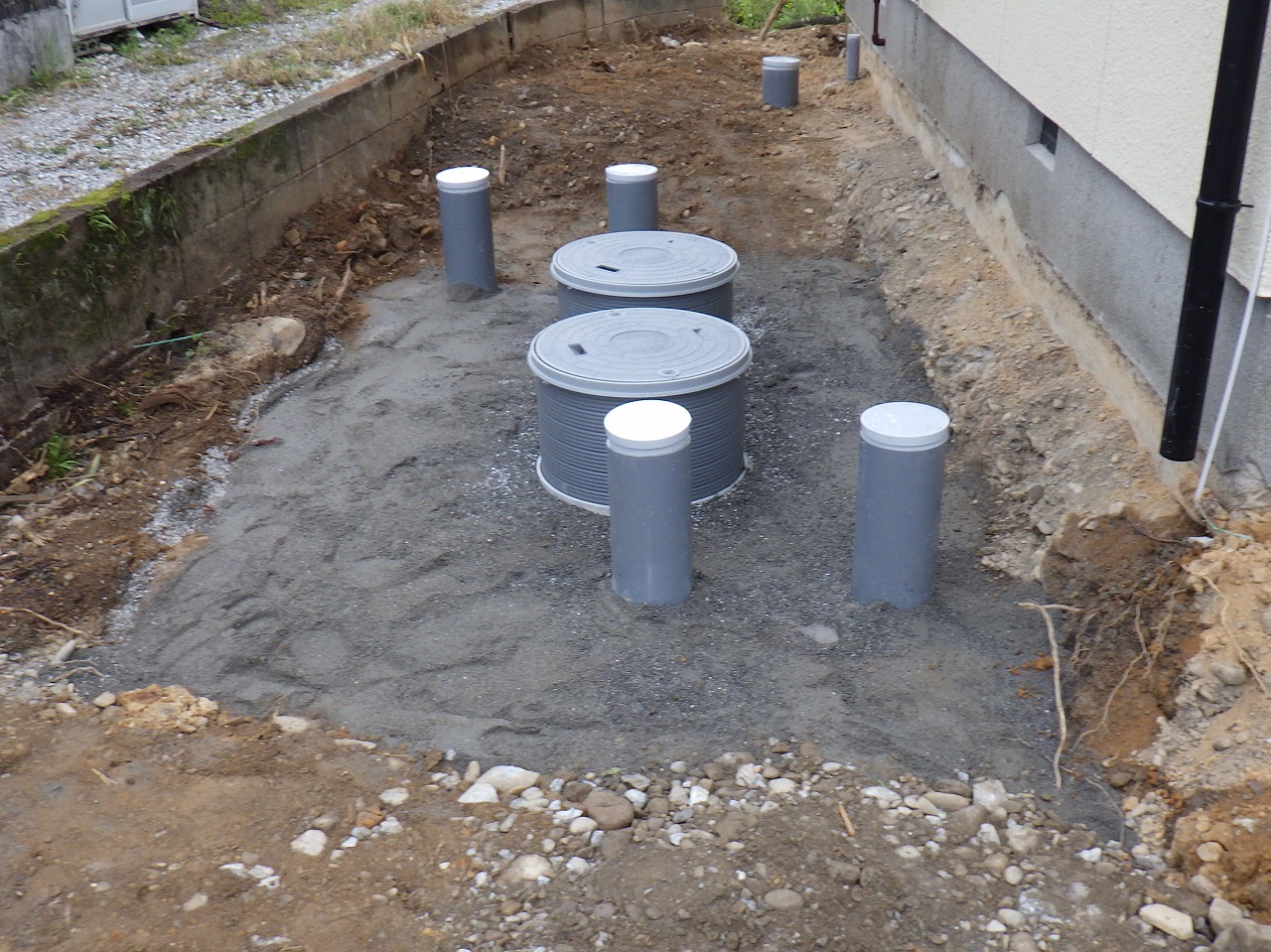

浄化槽工事完了 AFTER

浄化槽工事完了

足場撤去が終わりましたら、周囲清掃を行いお引渡しになります。今回も無事完工することができました。
